挣值最常用的计算公式
挣值最常用的计算公式
以下公式用于测量项目绩效:
SV=EV-PV
SV—进度偏差,用挣值减去计划价值,若得数为负,则表明进度落后于计划进度。
CV=EV-AC
CV—成本偏差,用挣值减去实际成本,若得数为负,则表明项目已经出现了成本超支。
SPI=EV/PV
SPI—进度绩效指数,挣值除以计划价值,若得数小于1,则表明进度落后于计划进度。
CPI=EV/AC
CPI—成本绩效指数,挣值除以实际成本,若得数小于1,则表明项目已经出现了成本超支。
以下公式用于预测:
ETC—完工尚需估计,即完成剩余工作所需的估算费用
EAC---完工时估算,即完成所有计划工作所需的估算
BAC---项目总预算,BAC=完工时的PV总和
ETC=BAC-EV,基于非典型偏差计算ETC
此时当前偏差被看作是非典型的,并且项目团队预期在以后将不会发生类似偏差。
ETC=(BAC-EV)/CPI,基于典型偏差计算ETC
此时当前偏差被看作是典型的,当前偏差可看作未来偏差的典型代表时。
EAC=AC+ETC,使用新估算计算EAC,即原先估算假设有根本性缺陷或由于条件变化假设条件不再成立时重新估算的ETC。
EAC=AC+BAC-EV,使用剩余预算计算EAC,偏差非典型时使用
EAC=AC+(BAC-EV)/CPI,使用CPI计算EAC,偏差典型时使用

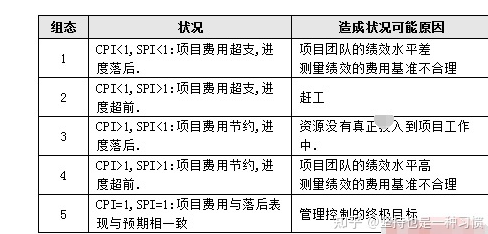

EAC=BAC/CPI
【推荐】国内首个AI IDE,深度理解中文开发场景,立即下载体验Trae
【推荐】编程新体验,更懂你的AI,立即体验豆包MarsCode编程助手
【推荐】抖音旗下AI助手豆包,你的智能百科全书,全免费不限次数
【推荐】轻量又高性能的 SSH 工具 IShell:AI 加持,快人一步
· 基于Microsoft.Extensions.AI核心库实现RAG应用
· Linux系列:如何用heaptrack跟踪.NET程序的非托管内存泄露
· 开发者必知的日志记录最佳实践
· SQL Server 2025 AI相关能力初探
· Linux系列:如何用 C#调用 C方法造成内存泄露
· 震惊!C++程序真的从main开始吗?99%的程序员都答错了
· 【硬核科普】Trae如何「偷看」你的代码?零基础破解AI编程运行原理
· 单元测试从入门到精通
· 上周热点回顾(3.3-3.9)
· Vue3状态管理终极指南:Pinia保姆级教程
