11. Windchill 工程变更管理 3

11. Windchill 工程变更管理 3



更改通过创建完了之后,我们可以看到,更改请求的状态变成了实施,我们可以继续创建其他的更改通告,

就是一个请求,我们可以关联一个或者多个更改通告,在这里,我只创建这一个更改通告就可以了,然后我点击完成任务,

这是我们看一下,再看一下一加的流程,同样我们发现这个流程他没有结束,他在同步变更通告的流程,也就是说,

只有等变更通告的流程完成了之后,他才会结束本身的流程,那我们再继续来完成更改通话的流程,我们可以看到,

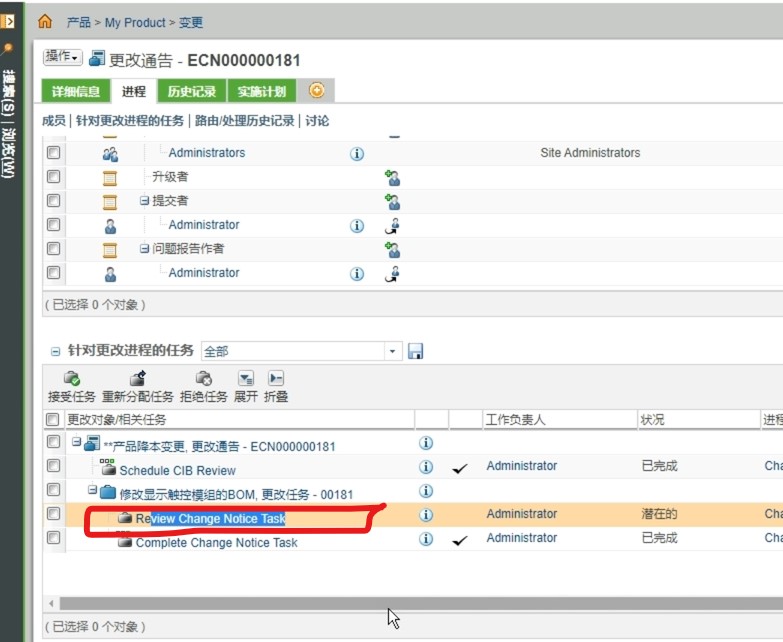

现在,通告的流程,是到了安排CIB评审这样一个环节,我还是用管理员,来直接来完成这个任务,

同样的可以选择批准还是拒绝,还是返回打回修改,在这里我选择批准,然后点击完成任务,

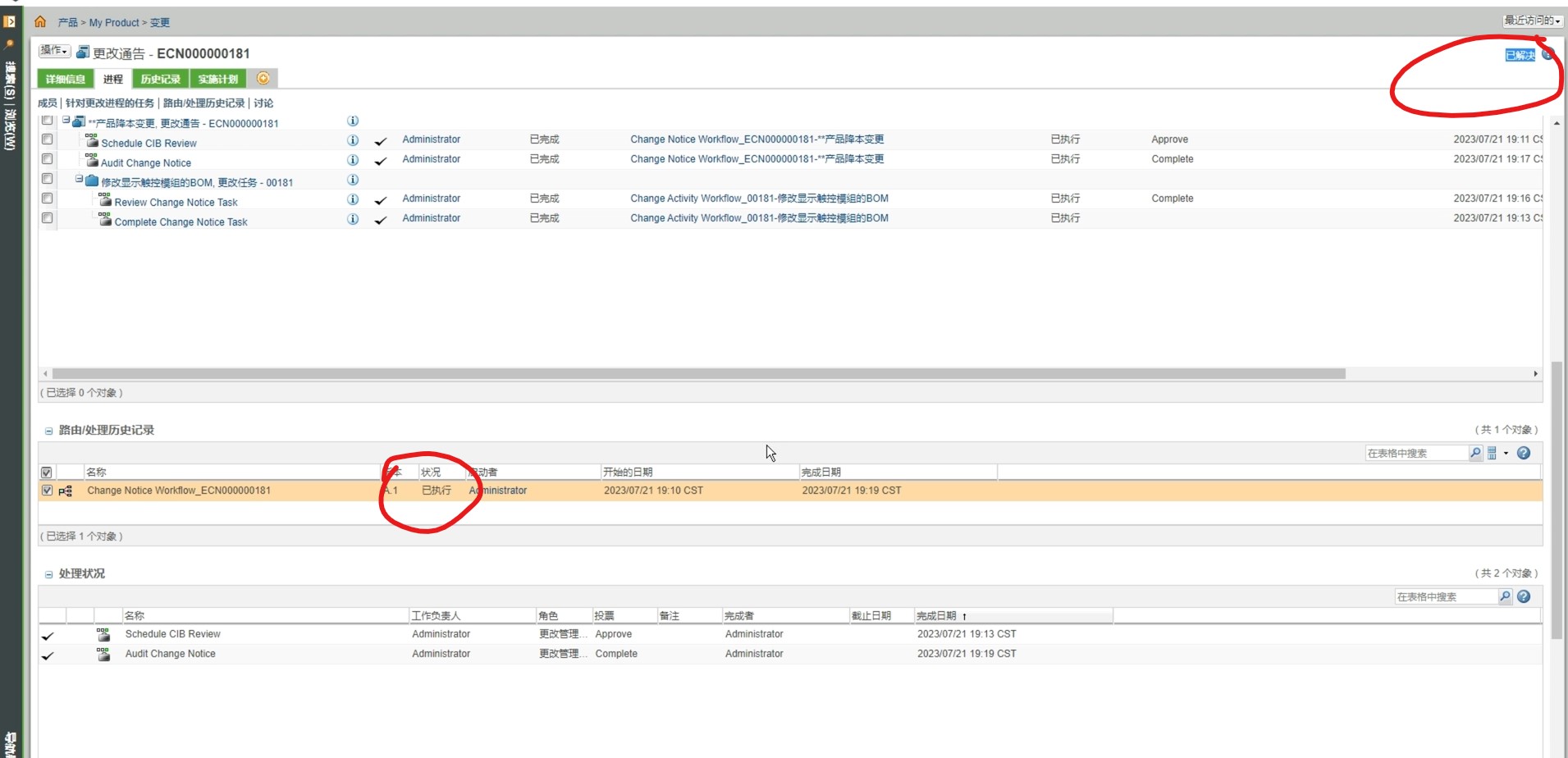

CIB评审完成了之后,这时候就可以去执行这次更改了,下面是这个更改通告,关联的实时计划,里面的更改任务,

更改任务的负责人,就会收到一个,完成变更通告任务的这样一个任务,他在他的主页里面可以看到这个任务,

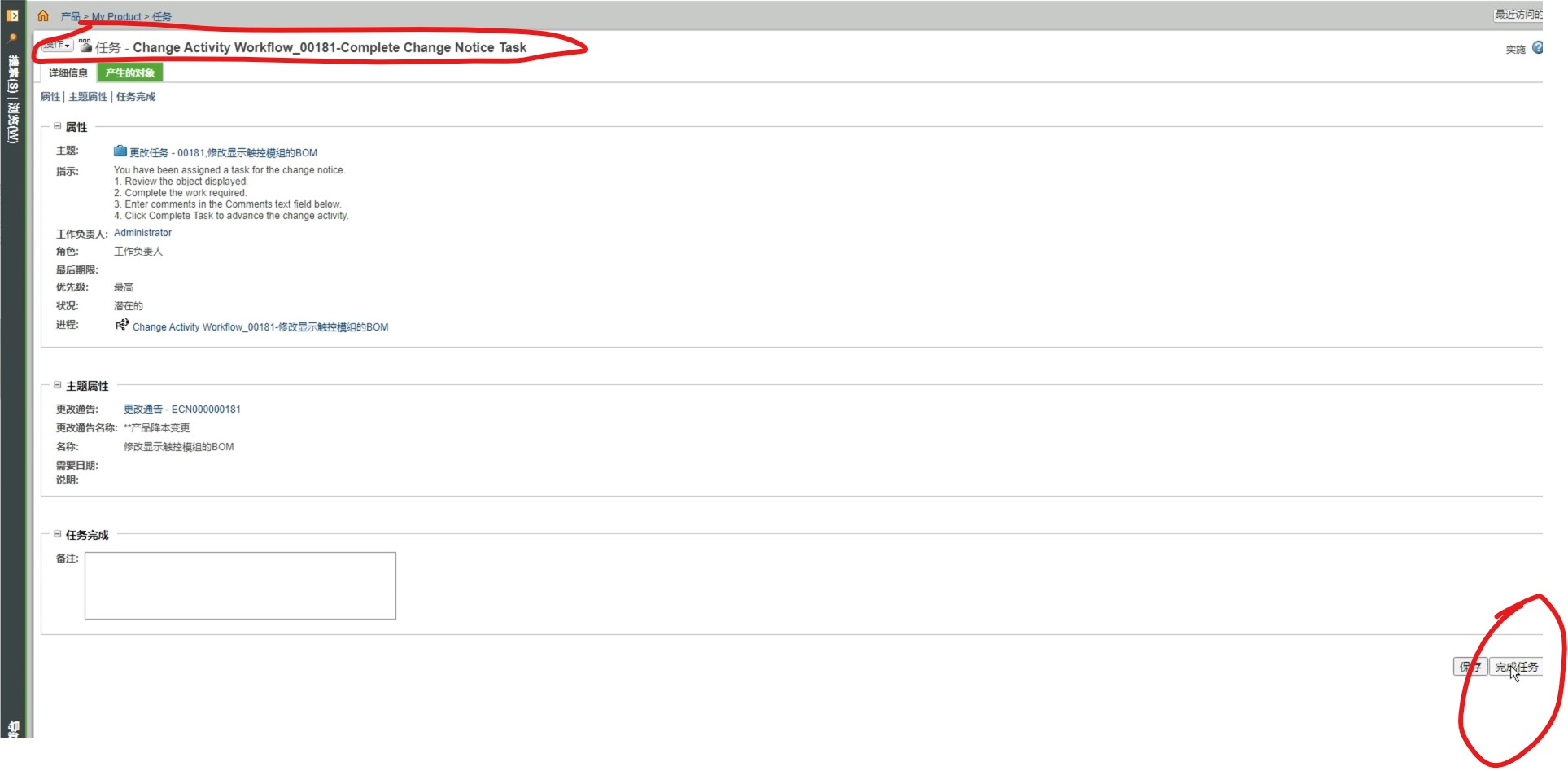

可以看到完成变更通告任务,点进去可以去完成这个任务,当然完成任务之前,他需要进行具体的一个修改操作,



比如说他要修对这个,bom进行修改,那么他可以在这个地方,编辑一下这个更改任务,然后在声音像对象里面选中它,

然后点击修订,将它先将它修订升升成一个大版本,然后在大版本的基础上再,然后在新的版本的基础上来进行修改,

点击完成,进入到这个地方,在成对象里面就关联这个新的版本,我们在新的版本上来进行修改,

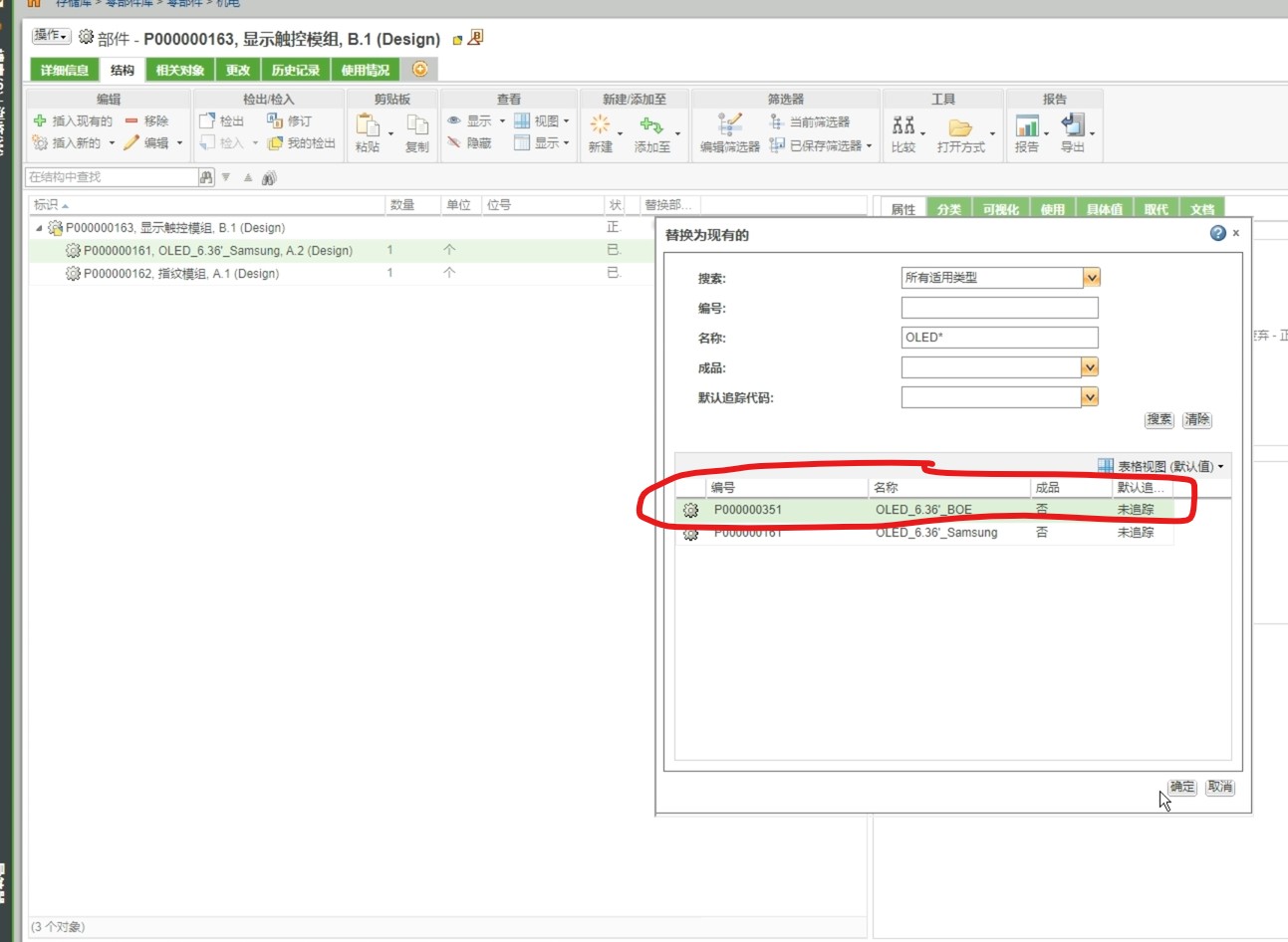

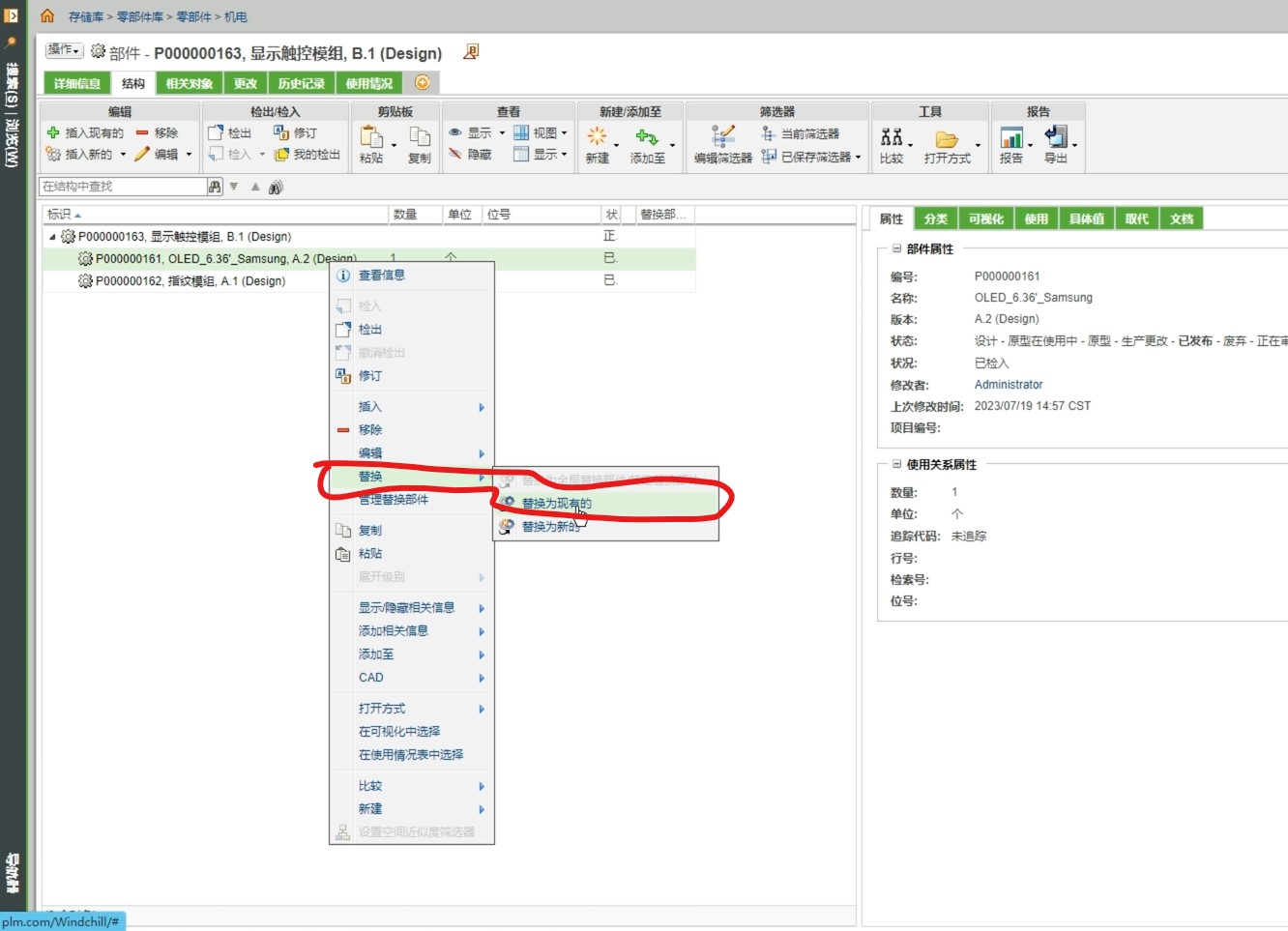

比如说我要对它里面的显示屏,来换成一颗新的料,我在这个地方点击右键,可以点击替换,

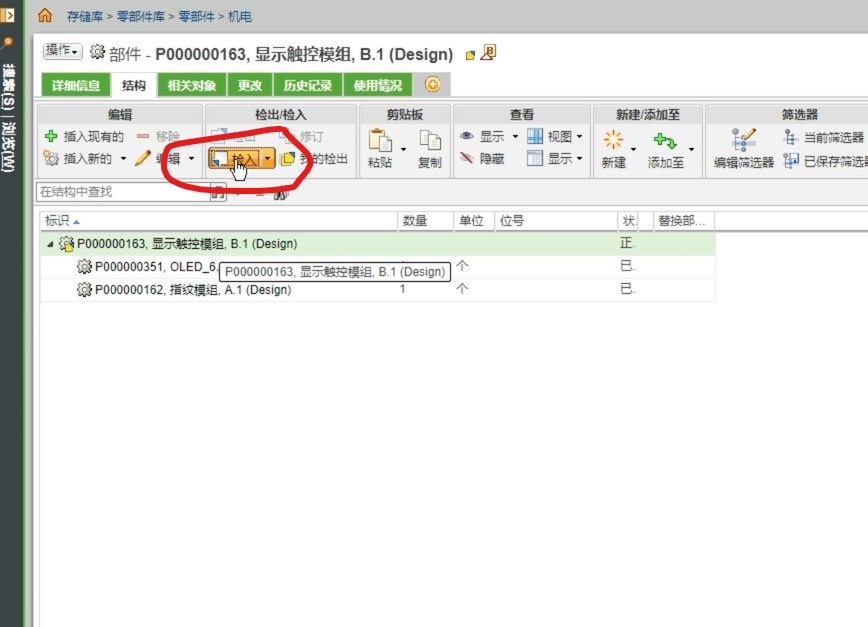

替换为现有的,然后把将这颗料来换成一颗新的料,选择这个点击确定,好帮我们修改完了之后,我点击检入,

完成了更改任务的具体修改之后,那么我就可以完成这个任务,回到主页,去完成这个任务,点击完成任务,

我们再去更改通过的进程里面,去看一下,刷新一下,这个任务完成了之后还需要,对这个任务来进行一下评审,

现在的评审负责人涉及的还是管理员,那么我还是以管理员来完成这个任务,评审任务,然后点击完成任务,

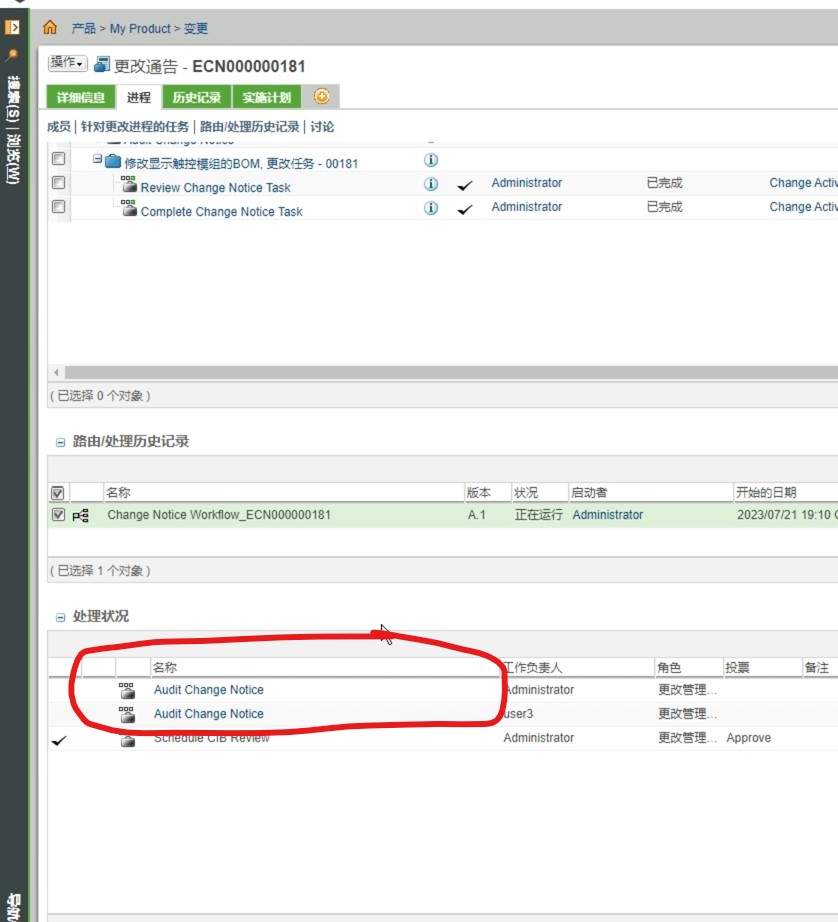

我们刷新一下,这时我们看到变更任务已经完成了,下面是更改通告的任务,已经到了审计更改通告这个节点,我们也打开更改通告的流程来看一下,发现更改通告审计是最后一个节点,

这个流程完成了之后,那么后面就没有人工节点了,他就这个时候,这个系统就会自动完成这个流程,那么在完成之前呢,

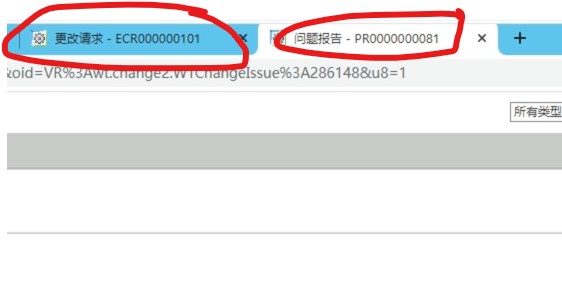

我们再回过去,回过头去看看,我们刚才创建的更改请求和,问题报告的流程,我们先看更改请求的,

它的流程没有结束,现在是在,现在是在同步,更改通告的流程,同样问题报告的流程看结束了没有,也是没有结束,他在同步更改请求的流程,

那么现在我们就完成更改通告的流程,点击审计更改通告,点击完成任务,我们看一下,更改通告的流程结束了没有,点击进程,可以看到他的流程已经结束了,

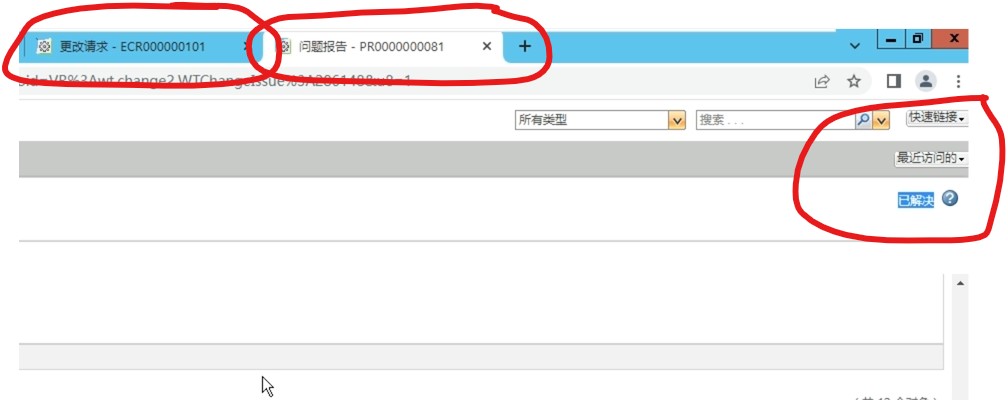

同时他的状态变成了已解决,这个时候,我们再去看一下更改请求的流程,可以看到,更改请求的流程已经执行完成,变成了已解决状态,再看一下问题报告的流程,

刷新一下,同样它的流程也已经结束了,问题报告的状态,也变成了已解决的状态,更改通告的流程完了之后,我们可以看一下,刚才我们添加的修改的BOM,

显示触摸组,它的状态也变成了已发布的,一个正值状态,我们打开它,在它的更改页签当中可以看到,关联的ECN对象。
