图论基础
图论基础
图是什么?
图的定义
- 图(graph)是一个二元组G=(V(G), E(G))。其中V(G)是非空集,称为点集(vertex set),对于V中的每个元素,我们称其为 顶点 (vertex) 或 节点 (node),简称 点;E(G) 为 V(G) 各结点之间边的集合,称为 边集 (edge set)。
- 存在一个结点
,可能含有多个前驱结点和后继结点。 - 边长定义为边权,即顶点之间的距离
图的分类
- 有向图——边具有指向性的图
- 无向图——边没有指向性的图
- 无权图
- 带权图(网)——图中的边加上表示某种含义的数组,数值称为边的权
- 连通图——任意两点之间都有路径连接的图
- 二分图
- ...
连通:两顶点间有路可通
连通分量:无向图中的极大连通子图
无向图的术语

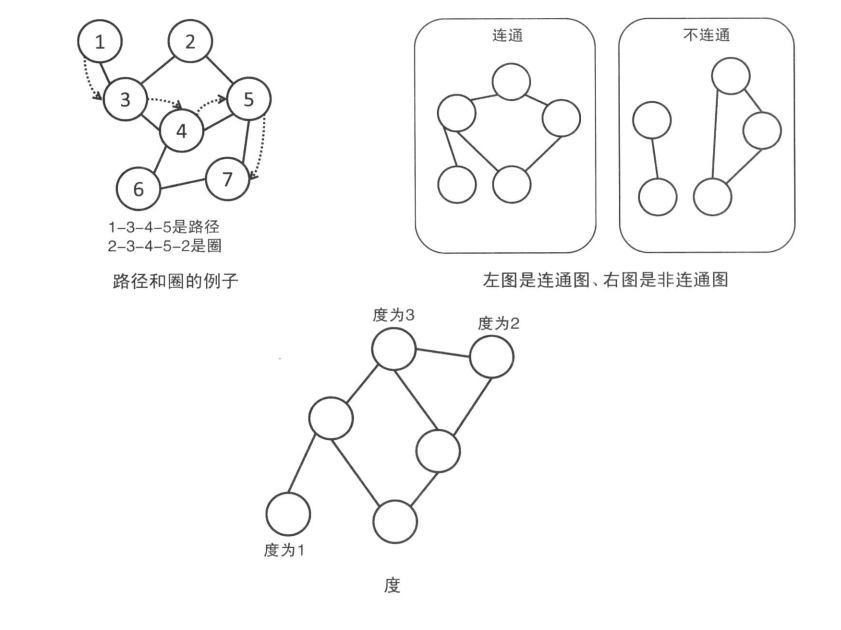

- 两个顶点之间如果有边连接,那么就视为两个顶点相邻。
- 相邻顶点的序列称为路径。
- 起点和终点重合的路径叫做圈。
- 任意两点 之间都有路径连接的图叫做连通图。
- 顶点连接的边数叫做这个顶点的度。

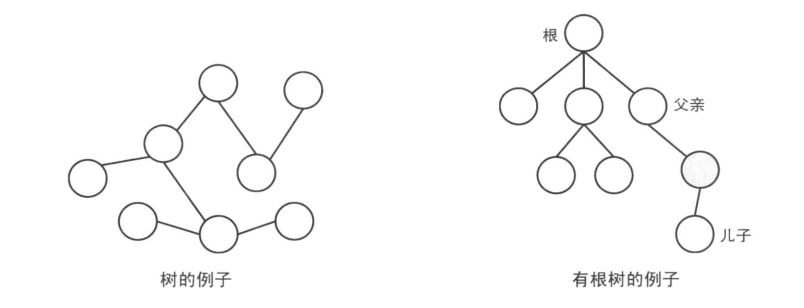

- 没有圈的连通图叫做树
,没有圈的非连通图叫做森林。一棵树的边数恰好等于顶点数-1 - 如果在树上选择一个顶点作为根
,就可以把根提到最上面,而离根越远的顶点越往下安排其位置。这样的树叫做有根树。
有向图的术语

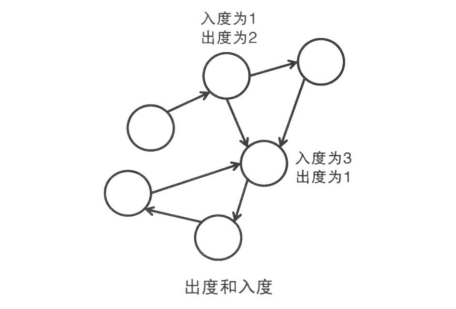

入度—— 以该点为终点的边的数目
出度—— 以该顶点为起点的边的数目
度—— 等于该顶点的入度与出度之和

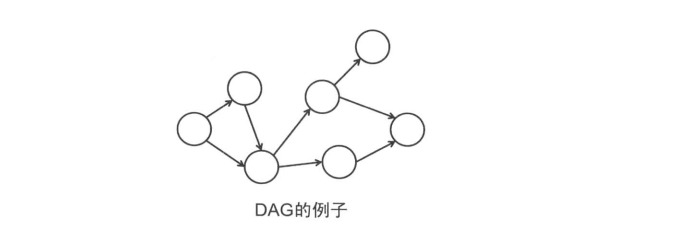

- 没有圈的有向图叫做
( ).
在DAG中我们可以给顶点标记一个先后顺序,对于每个顶点我们给它一个编号,第 号顶点叫做 。那么存在从顶点 到顶点 的边时就有 成立,这样的编号叫做拓扑序。

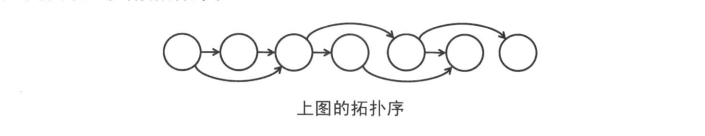

如果把图中顶点按照拓扑序从左到右排列,那么所有的边都是从左指向右的。
图的存储
邻接矩阵(二维数组)
g[i][j]; //表示i点到j点的边权。
-
无向图中

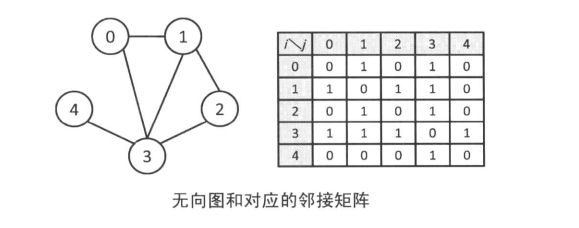

只需要知道“顶点 和顶点 之间是否有边连着”这样的信息,因此如果顶点 和顶点 之间有边相连,那么g[i][j]
和g[j][i]
就设为 ,否则设为 .
-
在有向图中

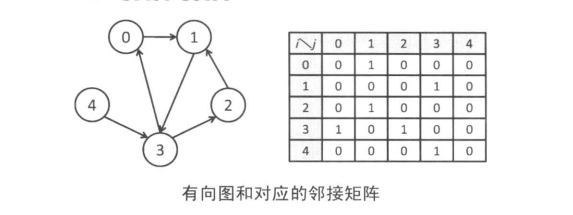

只需要知道“是否有从顶点 发出指向顶点 的边”这样的信息,因此如果顶点 有一条指向顶点 的边,那么g[i][j]
就设为 ,否则设为 。与无向图不同,并不需要满足g[i][j]=g[j][i]
.
-
在带权图中

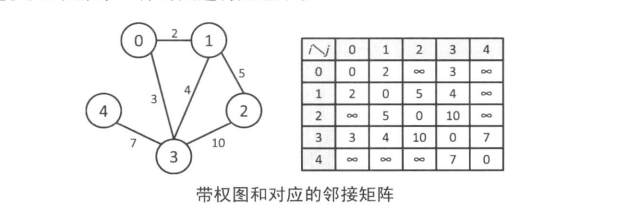

g[i][j]
表示的是顶点 到顶点 的边的权值。由于在边不存在的情况下,如果将g[i][j]
设为 ,就无法和权值为 的情况区分开来,因此选取适当的较大的常数 (只要能和普通的权值区别开来就可以),然后令g[i][j]=INF
就好。当然,在无向图中还要保持g[i][j]=g[j][i]
。在一条边上有多种不同权值情况下,定义多个二维数组或者使用结构体就可以。
存图方法 //无向图:两遍都可以走,双向箭头 for(int i = 1; i <= m; i++){ //m是边的数量 int from, to, w; cin >> from >> to >> w; map[from][to] = w; map[to][from] = w; }
总结:邻接矩阵的优点: 方便度的计算(读入时就可以算)、方便判断两点是否有边及其权值、大小是n*n、占用的单元只与顶点有关。
缺点: 是寻找一个点的所有相连的边需要1-n循环,而且内存过大容易爆
邻接表
- vector
- 邻接表
- 伪邻接表(链式前向星)
//链式前向星写法 struct Edge { int to, w, next; } edges[N]; int head[N], cnt;//cnt为当前边的编号 void add (int from, int to, int w) { edges[++cnt].w = w;//新增一条编号为cnt+1的边,边权为w edges[cnt].to = to;//该边的终点为to edges[cnt].next = head[from];//把下一条边,设置为当前起点的第一条边 head[from] = cnt;//该边成为当前七点新的第一条边 }
图的DFS遍历
算法步骤:
- 从某个节点开始,每次任选一个与它相邻的未访问节点访问下去
- 直到当前节点的所有相邻节点都已经被访问过。
- 回溯到第一个未被访问过的节点
图的BFS遍历
- 用
dis[]
数组表示各点距离起点 的距离。dis[i]=-1
表示 点还未被访问。用g[i][j]
表示 点和 点之间是否有边。 - 将
dis[s]
初始化为 ,将其他点的dis
初始化为 。将 点入队 -
while(队列非空) 从队首出队一个元素u 对于所有根u有边相连的点v: if(dis[v]==-1) dis[v] = dis[u] +1; v入队
判断是否为欧拉图
- 如果图G中的一个路径包括每个边恰好一次,则该路径称为欧拉路径(Euler path)
- 如果一个回路是欧拉路径,则称为欧拉回路(Euler circuit)
- 具有欧拉回路的图称为欧拉图(简称E图)。具有欧拉路径但不具有欧拉回路的图称为半欧拉图。
无向图存在欧拉回路的充要条件
- 一个无向图存在欧拉回路,当且仅当该图所有顶点度数都为偶数,且该图是连通图。
有向图存在欧拉回路的充要条件
- 一个有向图存在欧拉回路,所有顶点的入度等于出度且该图是连通图。
拓扑排序
概念
- 一个工程常被分为多个小的子工程,这些子工程被称为活动,在有向图中若以顶点表示活动,有向边表示活动之间的先后关系,这样的图简称为AOV网。在AOV网中为了更好地完成工程,必须满足活动之间先后关系,需要将各活动排一个先后次序即为拓扑排序
实现方法
- 从有向图中选取一个没有前驱的顶点,并输出它。
- 从有向图中删去此顶点以及所有以它为尾的弧。
- 重复上述两步,直至图空,或者图不空但找不到无前驱的顶点为止。没有前驱——入度为零,删除顶点以及以它为尾的弧——弧头顶点的入度减1。
举例
- 根据算法思想:
- 找到的点的顺序依次为v6,v1,v5,v3,v2,v4
- 可以看到,拓扑排序可能有多解
- (注意一边输出当前点,一边更新其他点的入度)
输入:
输入n,m表示n个顶点,m条边 m行,每行表示两个顶点x,y,表示有边从x到y 6 8 1 2 1 4 1 3 2 4 3 4 5 3 5 4 6 4
输出:
1 5 6 2 3 4
链式前向星:
#include<bits/stdc++.h> #define ios ios::sync_with_stdio(false),cin.tie(0),cout.tie(0) using namespace std; typedef long long LL; int n, m; struct ty { int t, next; } edge[100010]; int head[1010]; int cnt = 0; void addedge(int x, int y) { edge[++cnt].t = y; edge[cnt].next = head[x]; head[x] = cnt; } int inc[1010]; queue<int> q; void tuopu() { for (int i = 1; i <= n; i++) { if (inc[i] == 0) { q.push(i); } } int tot = 0; while (!q.empty()) { int x = q.front(); cout << x << " " << endl; q.pop(); tot++; for (int i = head[x]; i != -1; i = edge[i].next) { inc[edge[i].t]--; if (inc[edge[i].t] == 0) q.push(edge[i].t); } } if (tot != n) cout << -1; } int main() { scanf("%d%d", &n, &m); memset(head, -1, sizeof(head)); for (int i = 1; i <= m; i++) { int x, y; scanf("%d%d", &x, &y); addedge(x, y); inc[y]++; } tuopu(); return 0; }
拓扑排序的使用
- 判断一个有向图中是否有环。无环的图所有点都能进行拓扑排序。
关键路径
-
AOE网(Activity On Edge network),即边表示活动的网络,与AOV网相对应,它通常表示一个工程的计划或进度。
-
AOE是一个带权的有向无环图,图中的:
- 边:表示活动(子工程)
- 边上的权:表示该活动的持续时间,即完成该活动所需要的时间
- 顶点:表示事件,每个事件是活动之间的转接点,即表示它的所有入边活动到此完成,所有出边活动从此开始。其中有两个特殊的顶点(事件),一个称作源点,它表示整个工程的开始,亦即最早活动的起点,显然它只有出边,没有入边;另一个称作汇点,它表示整个工程的结束,亦即最后活动的终点,显然它只有入边,没有出边。除了这两个顶点外,其余顶点都既有入边,也有出边,是入边活动和出边活动的转接点。
-

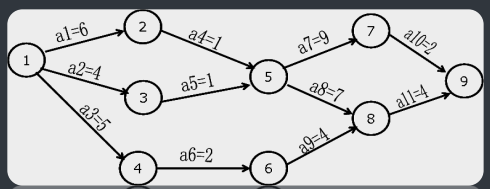

AOE网中有些活动可以并行进行,所以完成整个工程的最短时间是从源点到汇点的最长路径长度,路径长度为路径上各边的权值之和。把从源点到汇点的最长路径长度称为关键路径。
-
对应一个AOE网,待研究的问题是:(1)整个工程至少需要多长时间完成?****(2)哪些活动是影响工程进度的关键?
-
假设开始点是
,从 到 的最长路径长度叫做事件 的最早发生时间,这个时间决定了所有 为尾的弧所表示的活动的最早开始时间。我们用 表示活动 的最早开始时间。还可以定义一个活动的最迟开始时间 ,这是在不推迟整个工程的前提下,活动 最迟必须开始进行的时间。两者之差 意味着完成活动 的时间余量。我们把 的活动叫做关键活动。 -
关键路径上的所有活动都是关键活动,因此提前完成非关键活动并不能加快工程的进度。
